Chống thấm nhà vệ sinh là một trong những hạng mục cần được kiểm tra kỹ trước khi thi công lớp hoàn thiện. Sau khi lát gạch, phần lớn lớp chống thấm sẽ bị che khuất hoàn toàn. Nếu xảy ra sai lệch tại cổ ống, chân tường hoặc phễu thu sàn, việc sửa chữa về sau thường phức tạp và có thể ảnh hưởng đến trần, tường cũng như các không gian liền kề.
Vì vậy, nghiệm thu chống thấm nhà vệ sinh không nên chỉ dừng lại ở việc quan sát bề mặt. Quá trình kiểm tra cần bao quát từ chất lượng nền, cách xử lý các vị trí rủi ro, tính liên tục của lớp phủ đến kết quả thử ngâm nước.

Vì sao phải nghiệm thu chống thấm trước khi ốp lát?
Lớp chống thấm nằm bên dưới lớp vữa bảo vệ và gạch hoàn thiện. Khi công trình đã hoàn thành, những sai lệch nhỏ thường không thể nhận biết bằng mắt thường.
Một số vấn đề có thể phát sinh nếu hạng mục chống thấm không được kiểm soát đầy đủ gồm:
* Nước thấm xuống trần tầng dưới.
* Tường tiếp giáp xuất hiện ẩm mốc hoặc bong sơn.
* Nước rò quanh cổ ống và phễu thu sàn.
* Gạch nền, chân tường hoặc lớp hoàn thiện phải tháo dỡ để sửa chữa.
* Chi phí xử lý tăng do phải can thiệp vào nhiều hạng mục liên quan.
Điểm cần lưu ý là lớp chống thấm không thể bù đắp cho một bề mặt nền yếu, chi tiết cổ ống xử lý không kín hoặc hệ thống thoát nước bố trí không phù hợp. Chất lượng cuối cùng phụ thuộc vào toàn bộ quá trình chuẩn bị và thi công, không chỉ phụ thuộc vào loại vật liệu được sử dụng.

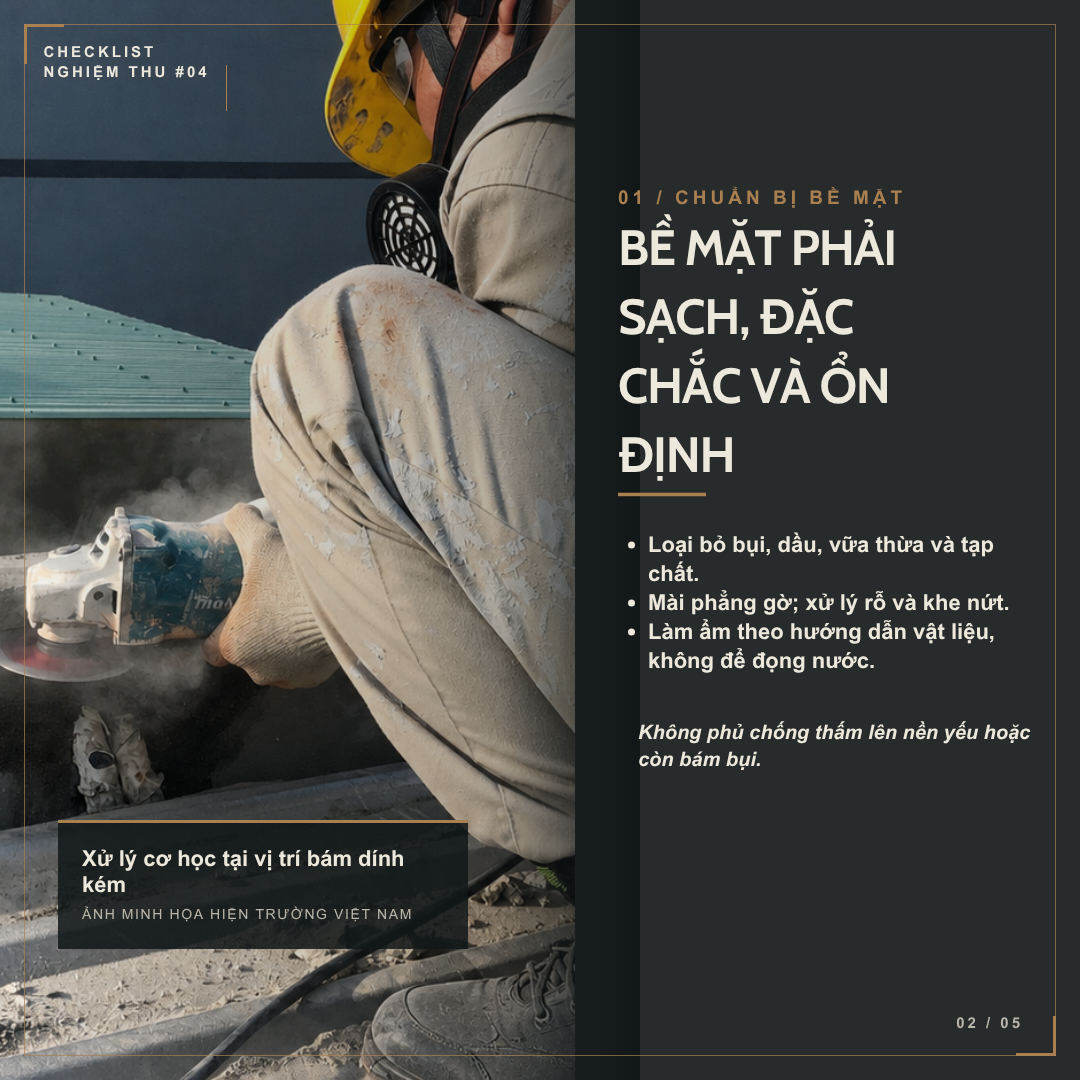

1. Kiểm tra và chuẩn bị bề mặt
Bề mặt là yếu tố ảnh hưởng trực tiếp đến khả năng bám dính của lớp chống thấm. Trước khi thi công, nền cần được kiểm tra để bảo đảm đủ độ đặc chắc và ổn định.
Các nội dung cần đối chiếu gồm:
* Loại bỏ bụi, dầu mỡ, vữa thừa và các tạp chất.
* Mài hoặc đục bỏ những vị trí lồi, bám dính kém.
* Trám vá các lỗ rỗng, khe nứt và khuyết tật trên bề mặt.
* Kiểm tra độ ổn định của nền tại khu vực cổ ống và phễu thu.
* Làm ẩm bề mặt nếu hệ vật liệu yêu cầu nhưng không để nước đọng.
Không nên thi công lớp chống thấm trực tiếp lên bề mặt còn bụi hoặc có lớp vữa yếu. Khi đó, lớp phủ có thể bám vào phần vật liệu không ổn định và bong tách cùng với lớp nền bên dưới.

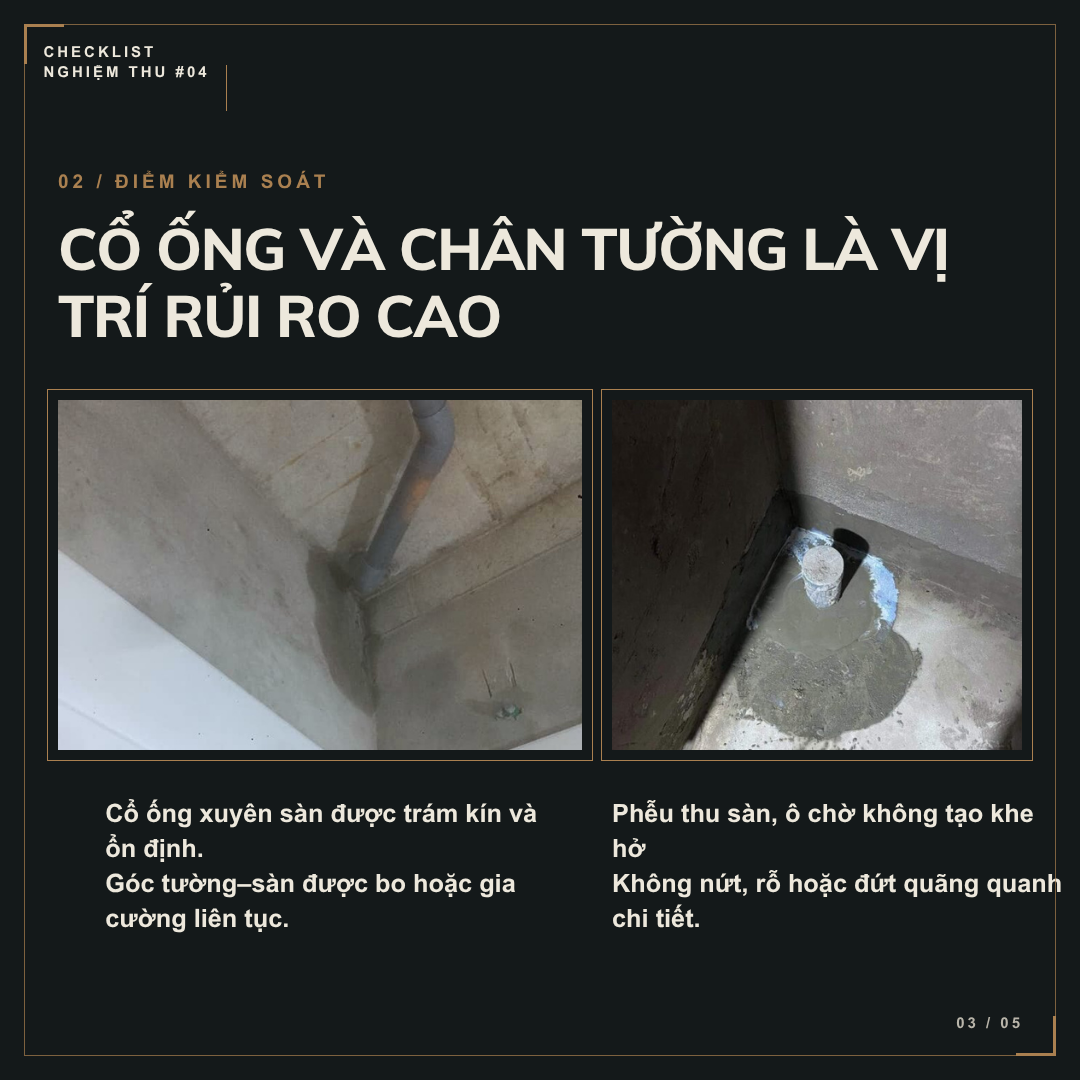

2. Kiểm tra cổ ống, chân tường và phễu thu sàn
Cổ ống xuyên sàn, góc giao giữa tường và sàn, phễu thu nước và các ô chờ kỹ thuật là những vị trí có nguy cơ rò thấm cao. Đây là nơi nhiều loại vật liệu và cấu kiện giao nhau, dễ phát sinh khe hở hoặc chuyển vị.
Nhà sản xuất vật liệu chống thấm cũng đặc biệt lưu ý việc xử lý khe hở quanh cổ ống để hạn chế nước xâm nhập và rò rỉ theo đường tiếp giáp. [Sika Việt Nam](https://vnm.sika.com/vi/phuong-phap-thi-cong-san-pham-sika/chong-tham-nha-ve-sinh-xay-moi.html)
Khi nghiệm thu, cần kiểm tra:
* Cổ ống được lắp đặt chắc chắn, không rung lắc.
* Khe hở quanh ống được trám kín bằng vật liệu phù hợp.
* Khu vực chân tường được bo góc hoặc gia cường theo biện pháp thi công.
* Lớp chống thấm bao phủ liên tục quanh phễu thu sàn.
* Không xuất hiện lỗ rỗng, vết nứt hoặc điểm đứt quãng.
* Cao độ phễu thu phù hợp với cấu tạo nền và lớp hoàn thiện.
Nếu chỉ quét vật liệu chống thấm phủ lên một khe hở chưa được xử lý, lớp phủ có thể bị nứt hoặc tách khi cổ ống chuyển động.

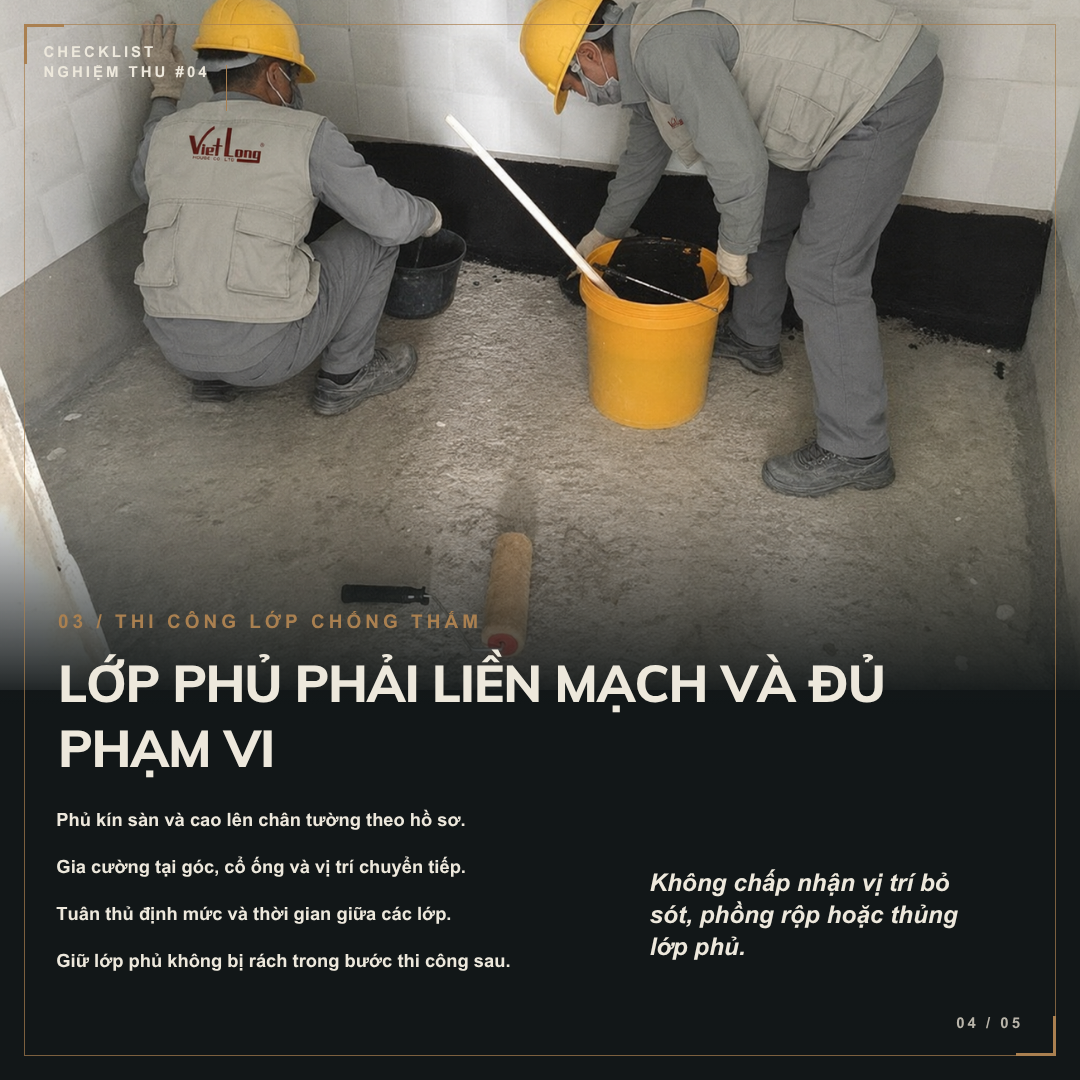

3. Kiểm tra lớp chống thấm sau khi thi công
Sau khi lớp chống thấm được thi công, cần kiểm tra tính liên tục của toàn bộ bề mặt trước khi tiến hành thử nước.
Những nội dung cần đối chiếu gồm:
* Phạm vi phủ chống thấm đúng với hồ sơ và biện pháp thi công.
* Lớp phủ được đưa lên chân tường theo cao độ thiết kế.
* Các góc, cổ ống và vị trí chuyển tiếp đã được gia cường.
* Bề mặt không xuất hiện lỗ kim, phồng rộp hoặc bong tách.
* Không còn vị trí bị bỏ sót hoặc phủ không đồng đều.
* Thời gian giữa các lớp và thời gian bảo dưỡng tuân theo hướng dẫn vật liệu.
* Lớp chống thấm chưa bị tác động hoặc làm rách bởi các công tác tiếp theo.
Không nên đánh giá chất lượng chỉ dựa trên màu sắc hoặc cảm giác lớp phủ “đã kín”. Mỗi hệ vật liệu có yêu cầu riêng về định mức, số lớp, cách trộn và thời gian chờ. Những thông tin này phải được đối chiếu với hồ sơ kỹ thuật và hướng dẫn của nhà sản xuất.

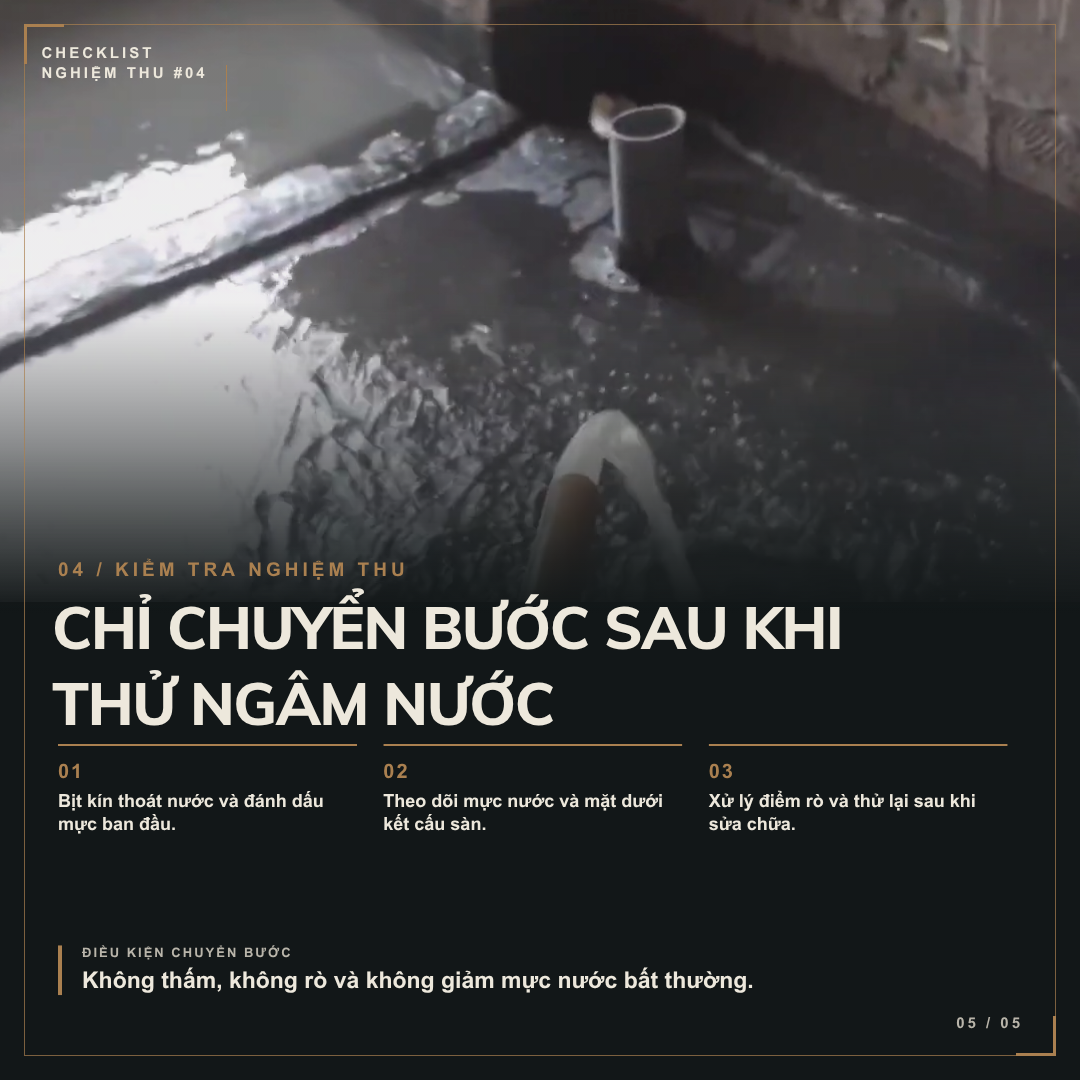

4. Thử ngâm nước để nghiệm thu chống thấm
Thử ngâm nước là bước kiểm tra khả năng ngăn nước của lớp chống thấm trước khi thi công lớp bảo vệ hoặc ốp lát.
Quy trình kiểm tra thường gồm:
Bước 1: Chuẩn bị khu vực thử nước
Phễu thu và các đường thoát nước cần được bịt kín bằng giải pháp phù hợp. Trước khi cấp nước, phải kiểm tra bề mặt để bảo đảm lớp chống thấm đã đủ điều kiện thử theo hướng dẫn kỹ thuật của vật liệu.
Bước 2: Cấp nước và đánh dấu mực ban đầu
Nước được cấp vào khu vực thử và đánh dấu tại một vị trí dễ theo dõi. Cần hạn chế tác động làm thay đổi mực nước trong quá trình kiểm tra.
Bước 3: Theo dõi khu vực bên dưới và các vị trí tiếp giáp
Trong thời gian thử, cần kiểm tra:
* Trần hoặc mặt dưới của kết cấu sàn.
* Tường và không gian tiếp giáp.
* Khu vực quanh cổ ống.
* Các khe, góc và vị trí chuyển tiếp.
* Biến động bất thường của mực nước.
Bước 4: Ghi nhận kết quả nghiệm thu
Nếu xuất hiện dấu hiệu rò thấm, cần xác định vị trí, xử lý và thực hiện thử lại. Chỉ chuyển sang bước thi công tiếp theo khi kết quả đáp ứng yêu cầu nghiệm thu.
Không nên mặc định một thời gian thử nước duy nhất cho mọi công trình. Thời gian theo dõi cần căn cứ vào hồ sơ thiết kế, biện pháp thi công được phê duyệt, hệ vật liệu và yêu cầu cụ thể của dự án.

Tiêu chí nghiệm thu chống thấm nhà vệ sinh
Hạng mục chống thấm chỉ nên được chuyển sang bước thi công tiếp theo khi đáp ứng các điều kiện:
* Không xuất hiện dấu hiệu rò hoặc thấm tại mặt dưới sàn.
* Không có vị trí ẩm bất thường tại tường và khu vực tiếp giáp.
* Mực nước không giảm bất thường do rò rỉ.
* Lớp chống thấm không bong, phồng hoặc nứt.
* Các vị trí cổ ống, chân tường và phễu thu vẫn ổn định.
* Kết quả kiểm tra được ghi nhận trong biên bản nghiệm thu.
Sau khi nghiệm thu đạt, lớp chống thấm vẫn cần được bảo vệ trong quá trình cán nền, lát gạch và thi công các hệ thống liên quan. Một lớp chống thấm đã đạt nhưng bị làm rách ở công đoạn sau vẫn có thể gây rò thấm khi đưa công trình vào sử dụng.
Những lỗi thường gặp khi chống thấm khu vệ sinh
1. Bề mặt chưa được vệ sinh kỹ
Bụi và lớp vữa yếu làm giảm khả năng bám dính, dẫn đến bong tách lớp chống thấm.
2. Chỉ quét phủ mà không xử lý cổ ống
Vật liệu phủ bề mặt không thay thế được công đoạn trám kín khe hở quanh đường ống.
3. Bỏ sót góc tường và vị trí chuyển tiếp
Các góc giao nhau thường có chuyển vị và tập trung ứng suất cao hơn bề mặt phẳng.
4. Thi công lớp tiếp theo quá sớm
Việc không tuân thủ thời gian chờ có thể ảnh hưởng đến quá trình đóng rắn và liên kết giữa các lớp.
5. Không thử nước trước khi lát gạch
Khi lỗi chỉ được phát hiện sau hoàn thiện, phạm vi tháo dỡ và chi phí sửa chữa sẽ tăng đáng kể.
6. Không bảo vệ lớp chống thấm sau nghiệm thu
Dụng cụ, vật liệu hoặc hoạt động đi lại có thể làm thủng lớp phủ mà không được phát hiện.
Checklist dành cho chủ nhà trước khi ốp lát
Chủ nhà có thể sử dụng danh sách sau để trao đổi với nhà thầu:
* Bề mặt đã được vệ sinh và xử lý khuyết tật chưa?
* Cổ ống và phễu thu đã được trám kín chưa?
* Góc chân tường đã được bo hoặc gia cường chưa?
* Vật liệu sử dụng có đúng chủng loại được phê duyệt không?
* Số lớp và phạm vi thi công có đúng hồ sơ không?
* Lớp chống thấm có bị phồng, rỗ hoặc bỏ sót không?
* Công tác thử nước đã được thực hiện và ghi nhận chưa?
* Có biện pháp bảo vệ lớp chống thấm sau nghiệm thu không?
>>> Tham khảo GIẢI PHÁP NHÀ TẮM tại VietLong House
Câu hỏi thường gặp
Câu hỏi 1: Có thể lát gạch ngay sau khi thi công chống thấm không?
Không nên. Cần chờ vật liệu đạt điều kiện theo hướng dẫn kỹ thuật, kiểm tra bề mặt và hoàn thành thử nước trước khi thi công lớp bảo vệ hoặc ốp lát.
Câu hỏi 2: Thử nước trong bao lâu là đủ?
Không có một khoảng thời gian áp dụng cho mọi hệ chống thấm. Cần tuân theo hồ sơ dự án, biện pháp thi công và tài liệu kỹ thuật của vật liệu được sử dụng.
Câu hỏi 3: Vị trí nào dễ bị thấm nhất trong nhà vệ sinh?
Các vị trí có nguy cơ cao thường gồm cổ ống xuyên sàn, phễu thu nước, góc chân tường, khe tiếp giáp và khu vực có vết nứt hoặc lỗ rỗng.
Câu hỏi 4: Lát gạch và chà ron có thay thế được lớp chống thấm không?
Không. Gạch và ron là lớp hoàn thiện bề mặt, không nên được xem là hệ chống thấm chính cho sàn khu vệ sinh.
Kết luận
Nghiệm thu chống thấm nhà vệ sinh là bước kiểm soát cần hoàn thành trước khi ốp lát. Quá trình kiểm tra phải bắt đầu từ chất lượng bề mặt, cách xử lý cổ ống và chân tường, tính liên tục của lớp phủ cho đến kết quả thử ngâm nước.
Kiểm soát chất lượng không chỉ nằm ở phần hoàn thiện có thể nhìn thấy, mà bắt đầu từ những lớp vật liệu sẽ nằm lại bên trong công trình.
